17#、18#教学楼建设项目2023年5月月报
一、本月项目工作进展

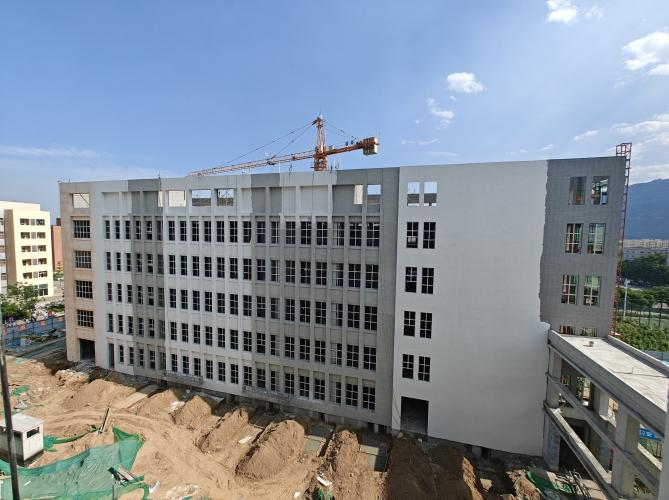

1.17#教学楼:阶梯教室地砖铺贴完成90%;阶梯教室讲台完成;卫生间防水施工完成;卫生间地砖铺贴完成10%;外墙保温施工完成85%;外墙液态石施工完成25%;
2.18#教学楼:阶梯教室地砖铺贴完成90%;阶梯教室讲台完成;卫生间防水施工完成;卫生间地砖铺贴完成10%;外墙保温施工完成85%;
3.消防水池、水泵房回填土完成;
4.安装工程:电气桥架安装完成95%、教室内电线敷设完成90%、室内光纤敷设完成90%、配电箱安装完成60%、排烟通风管道完成90%、暖通主管完成80%、排水管道完成85%、卫生间蹲便安装完成90%、给水主管道完成50%、防火门安装完成90%。
5.本月完成产值约1293万元
二、安全文明施工情况
1、对现场楼梯防护、施工电梯防护全面检查,发现问题的已安排整改落实。
2、检查灭火器状态,淘汰了部分欠压的灭火器。
3、严格按照六个百分百对工地现场进行管控,对喷淋设备、雾炮机检修完成。
4、场地内土方完全覆盖。
5、施工升降机完成周期性保养维护
