仪器科学大楼、新能源化工研究院6月月报
2023年07月05日   审核人:   (点击: )

仪器科学大楼、新能源化工研究院6月月报

一、本月项目工作进展

新能源化工研究院:

南楼:

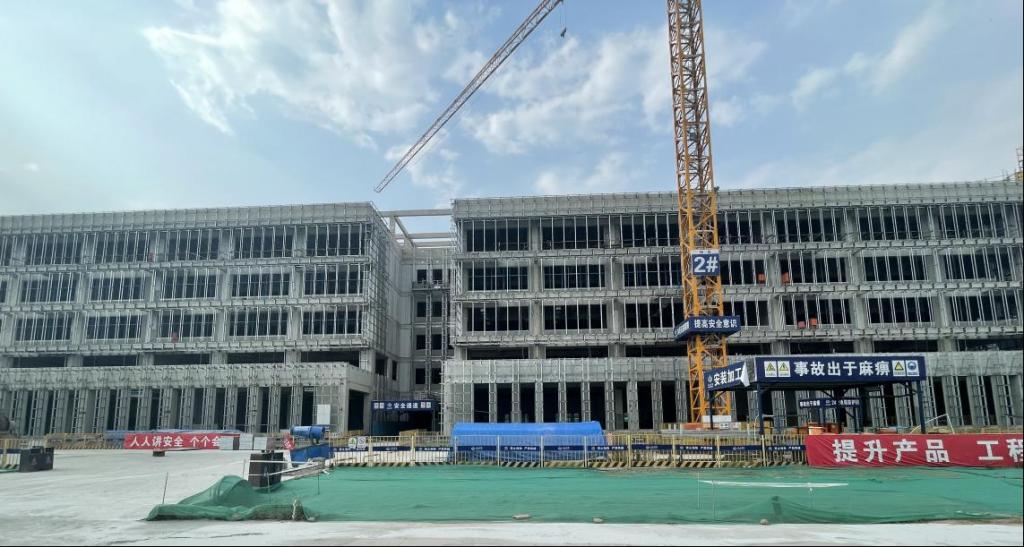

一层:内墙砂浆抹灰完成0%;外墙工程完成35%;

二层:内墙砂浆抹灰完成100%;外墙工程完成30%;

三层:内墙砂浆抹灰完成100%;外墙工程完成25%;

四层:内墙砂浆抹灰完成100%;外墙工程完成28%;

五层:内墙砂浆抹灰完成98%;外墙工程完成10%;

屋面:水泥焦渣、挤塑板、防水、混凝土保护层完成100%;细部构造未开始施工。

安装工程:一~五层消防主管完成100%,走廊桥架完成100%,二次开槽配管完成100%。

北楼:

一层:二次结构完成100%,砂浆抹灰完成50%;

二层:二次结构完成100%,内墙砂浆抹灰完成100%;

三层:二次结构完成100%,内墙砂浆抹灰完成100%;

四层:二次结构完成100%,内墙砂浆抹灰完成100%;

五层:二次结构完成100%,内墙砂浆抹灰完成98%;

屋面工程:水泥焦渣、挤塑板、防水、混凝土保护层完成100%;细部构造未开始施工。

消防水池闭水试验完成;地库坡道土方换填完成。

安装工程:一~五层消防主管完成100%,走廊桥架完成100%,二次开槽配管完成100%。

仪器科学大楼:

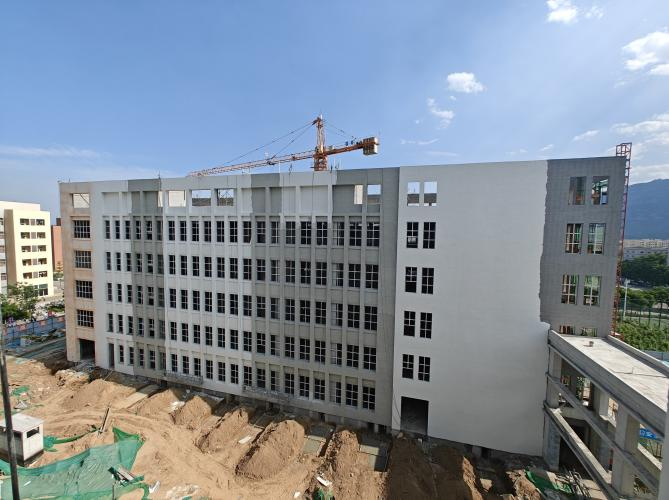

一层:内墙砂浆抹灰完成60%;外墙工程完成40%;

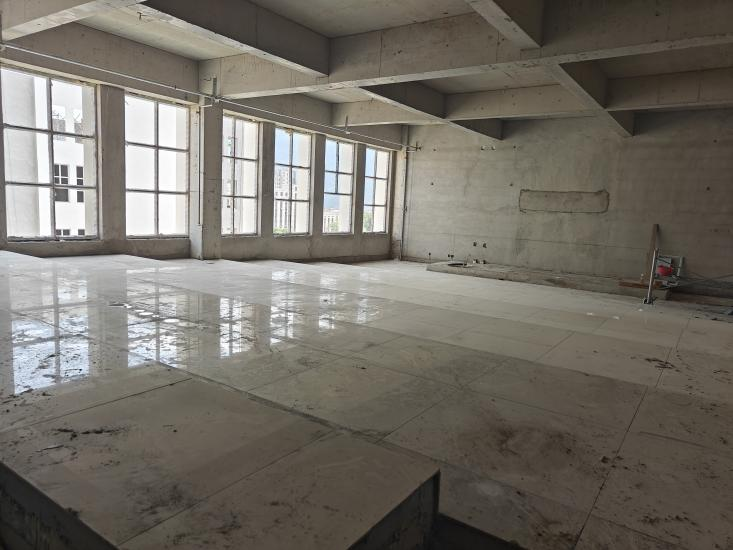

二层:内墙砂浆抹灰完成100%;外墙工程完成45%;地面混凝土完成50%;

三层:内墙砂浆抹灰完成100%;外墙工程完成40%;地面混凝土完成100%;

四层:内墙砂浆抹灰完成100%;外墙工程完成42%;地面混凝土完成100%;

五层:内墙砂浆抹灰完成100%;外墙工程完成40%;

屋面工程:水泥焦渣、挤塑板、防水、混凝土工程完成100%;细部构造完成50%。

安装工程:消防管道完成90%;通风完成90%;采暖、给水、排水管道完成90%;卫生间排气管完成95%。防排烟系统、消火栓系统、喷淋系统消防电气分别完成90%。

室外工程:污水系统、雨水系统、给水系统、消防及喷淋系统供暖系统均完成50%。

二、安全文明施工情况

1、检查灭火器状态,都在有效期范围内。

2、对吊篮进行了专项检查,对搭设不当之处进行了整改。

3、对塔吊、施工升降机进行专项检查及设备养护,设备运行正常。

4、现场裸土部分已全部进行覆盖。
