仪器科学大楼、新能源化工研究院7月月报
一、本月项目工作进展
新能源化工研究院:
南楼:
一层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙工程完成50%;
二层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙工程完成48%;
三层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙工程完成45%;
四层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙工程完成48%;
五层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙工程完成50%;
安装工程:自来水走道支管铺80%;电井桥架铺设40%;一层灯线穿线100%。
消防工程:防排烟风管安装完成95%;南楼喷淋系统完成90%;消火栓系统完成90%。
北楼:
一层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙完成30%;
二层:内墙砂浆抹灰完成100%;内墙刮白完成48%,外墙完成30%;
三层:内墙砂浆抹灰完成100%;内墙刮白完成45%;外墙完成30%;
四层:内墙砂浆抹灰完成100%;内墙刮白完成50%;外墙完成30%;
五层:内墙砂浆抹灰完成100%;内墙刮白完成47%;外墙完成30%;
地库地面完成100%,墙、柱、顶石膏抹灰完成30%。
安装工程:自来水走道支管铺80%;废水主管吊洞80%;一层开槽60%;二层铺设线管90%。
消防工程:防排烟风管安装完成95%;北楼喷淋系统完成95%;消火栓系统完成90%。
仪器科学大楼:

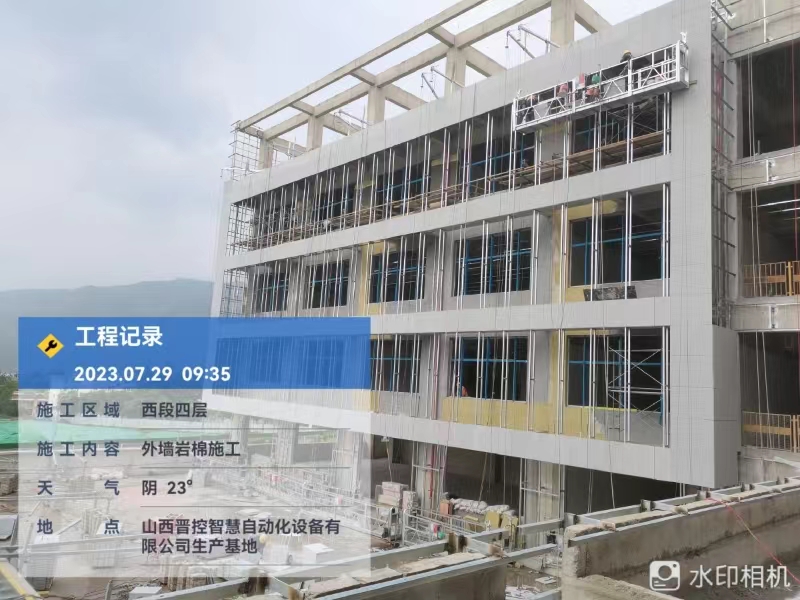

一层:内墙砂浆抹灰完成100%;内墙刮白完成60%;外墙工程完成60%;

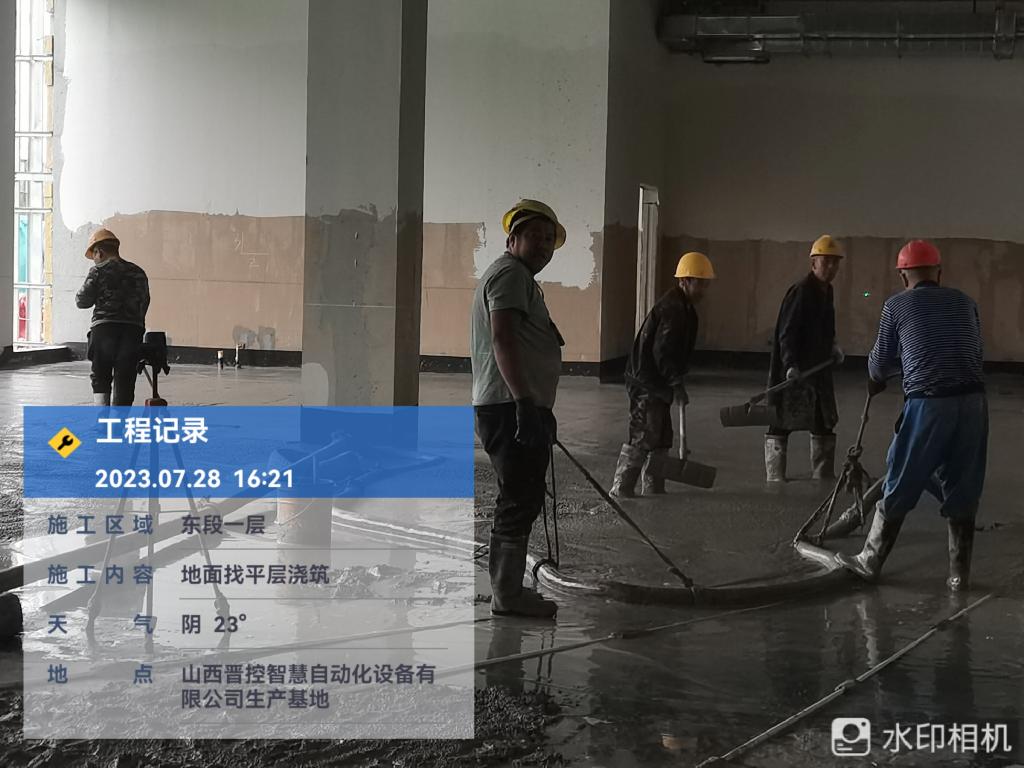

二层:内墙砂浆抹灰完成100%;内墙刮白完成70%;外墙工程完成58%;地面混凝土完成50%;
三层:内墙砂浆抹灰完成100%;内墙刮白完成70%;外墙工程完成60%;地面混凝土完成100%;
四层:内墙砂浆抹灰完成100%;内墙刮白完成70%;外墙工程完成62%;地面混凝土完成100%;
五层:内墙砂浆抹灰完成100%;内墙刮白完成70%;外墙工程完成57%;卫生间贴瓷砖完成50%;

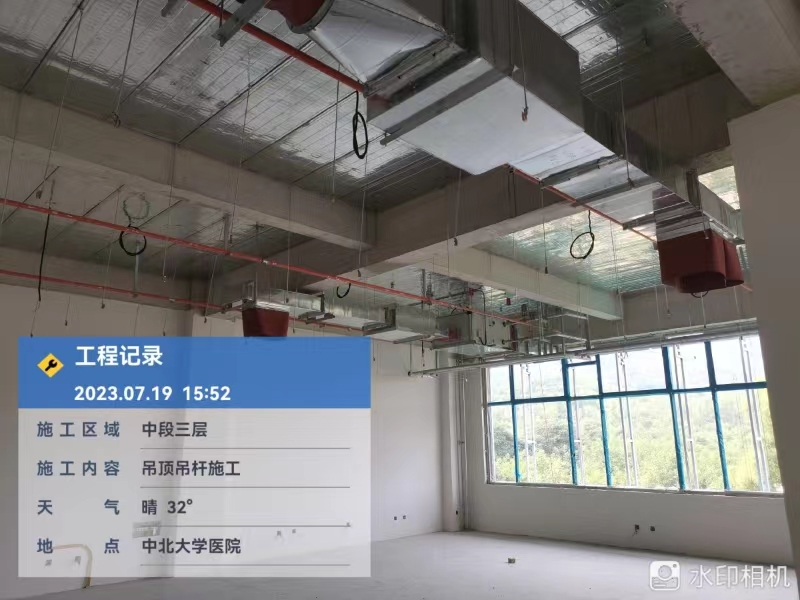

屋面工程:细部构造完成80%。
安装工程:
管道:消防管道完成95%;通风完成97%;采暖、给水、排水管道完成95%;卫生间排气管完成97%;卫生间洁具安装10%;采暖地暖安装完成、暖气片安装5%。
电气:
强、弱电系统:主体预埋管、二次配管、新增配管穿线、剔槽、照明穿线、水平桥架、竖向桥架、桥架支架、(除强电井、配电室、弱电井接配电箱的局部分支桥架未做)、桥架穿墙、楼板开洞、户内接地母线、等电位箱、明配入户管、避雷、引下线、户内照明配电箱安装完成。强电:桥架局部收口完成35%。
消防工程:
防排烟系统、消火栓系统、喷淋系统消防电气分别完成95%。
室外工程:
污水系统、雨水系统、给水系统、消防及喷淋系统供暖系统均完成70%。电气预埋管道、园林绿化给水管道、路灯、弱电线路尚未安装。
二、安全文明施工情况
1、新能源化工研究院施工现场材料堆放杂乱;钢筋加工棚等施工现场及时清理,做好场地规划,以防施工现场混;土方回填裸露土未及时进行苫盖;吊篮不使用时及时进行落地。
2、施工现场部分工人未佩戴安全帽。
3、仪器科学大楼化粪池开挖过程中放坡坡度不符合规范要求,安全保证措施不到位。
