设为首页  |  加入收藏

此页面上的内容需要较新版本的 Adobe Flash Player。

获取 Adobe Flash Player

 首页  机构设置  工作动态  招标信息  项目概况  项目动态  精品工程  校园规划  政策法规  留言板
项目动态
 项目动态
 现场图片
当前位置: 首页>>项目动态>>正文

仪器科学大楼、新能源化工研究院9月月报
2023年10月08日   审核人:   (点击: )

仪器科学大楼、新能源化工研究院9月月报

一、本月项目工作进展

新能源化工研究院:

南楼:

一层:室内抹灰收口完成95%;地面工程完成90%;室内贴砖完成65%;窗框安装完成85%;玻璃安装50%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成45%(第二遍);吊顶吊杆安装94%;外墙工程完成85%;

二层:室内抹灰收口完成99%;地面工程完成90%;室内贴砖完成65%;室内地面贴砖墙面美缝完成100%;踢脚线铺贴完成30%;窗框安装完成95%;玻璃安装75%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成65%(第二遍);吊顶吊杆安装100%;窗帘盒安装70%;外墙工程完成85%;

三层:室内抹灰收口完成83%;地面工程完成90%;室内贴砖完成95%;室内贴砖墙面美缝完成40%;踢脚线铺贴完成55%;窗框安装完成95%;玻璃安装65%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成68%(第二遍);吊顶吊杆安装100%;窗帘盒安装95%;天花板安装完成5%;外墙工程完成85%;

四层:室内抹灰收口完成85%;地面工程完成90%;室内贴砖完成95%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成40%;窗框安装完成94%;玻璃安装65%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成75%(第二遍);吊顶吊杆安装100%;窗帘盒安装95%;外墙工程完成85%;

五层:室内抹灰收口完成83%;地面工程完成90%;室内贴砖完成85%;室内贴砖墙面美缝完成90%;踢脚线铺贴完成55%;窗框安装完成95%;玻璃安装65%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成80%(第二遍);吊顶吊杆安装100%;窗帘盒安装95%;天花板安装完成68%;外墙工程完成85%;

屋面工程:细部构造完成80%。

北楼:

一层:室内抹灰收口完成91%;地面工程完成95%;室内贴砖完成15%;窗框安装完成80%;玻璃安装10%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成91%(第二遍);吊顶吊杆安装85%;外墙工程完成75%;

二层:室内抹灰收口完成91%;地面工程完成95%;室内贴砖完成15%;窗框安装完成85%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成91%(第二遍);吊顶吊杆安装100%;窗帘盒安装90%;外墙工程完成75%;

三层:室内抹灰收口完成83%;地面工程完成95%;室内贴砖完成10%;窗框安装完成85%;玻璃安装50%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成55%(第二遍);吊顶吊杆安装100%;窗帘盒安装85%;包副框完成95%;外墙工程完成75%;

四层:室内抹灰收口完成83%;地面工程完成95%;室内贴砖完成15%;走道贴砖上料20%;窗框安装完成85%;玻璃安装60%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成80%(第二遍);吊顶吊杆安装100%;窗帘盒安装95%;外墙工程完成75%;

五层:室内抹灰收口完成83%;地面工程完成95%;室内贴砖完成10%;走道贴砖上料80%;窗框安装完成86%;玻璃安装60%;内墙腻子刮白完成100%(第一遍);内墙腻子刮白完成83%(第二遍);吊顶吊杆安装100%;窗帘盒安装88%;包副框完成95%;外墙工程完成75%;

屋面工程:细部构造完成90%

连廊外墙石材完成90%;内墙抹灰完成30%;屋面细部构造完成50%;

地库地面完成100%,墙、柱、顶石膏抹灰完成90%。地库地面完成100%,墙、柱、顶石膏抹灰完成100%,刮白完成80%。

消防工程:

1、南楼和北楼1-5层消火栓立管、环管、支管以及消火栓箱安装完成95%;

2、南楼和北楼报警系统、应急照明穿线完成95%;

3、南楼和北楼1-5层、地下室排烟风管安装完成95%;

4、隔震层喷淋主管和消火栓主管安装完成100%;

5、隔震层报警系统、应急照明穿线完成100%;

6、地下室喷淋主管和消火栓主管完成90%;

7、水泵房完成10%。

8、风管保温完成10%

9、消防泵和水箱间设备已到场,准备开始安装。

10、南北楼一层到五层喷淋及消火栓系统打压完成。

11、地下室消火栓管道打压完成。

12、南楼三层房间内喷淋短立管和喷头安装完成,五层房间内喷淋短立管及喷头安装完成80%。

综合布线工程:

1、工作间的信息点位开槽、配管、信息底盒安装都完成99%

2、工作间信息点位(共计约1490个)的网线布放99%

3、工作间的多媒体箱安装100%。

4、多媒体箱的电源线布放100%,多媒体箱的电源主线布放90%.

5、多媒体箱到信息机房的6芯光缆布放100%。

6、信息机房到楼层弱电汇聚间机柜的12芯光缆布放100%。

7、南楼、北楼、及楼外的监控线缆布放100%

8、弱电井里的机柜电源线(机房----南、北每层弱电井)布放100%

9、地下室的监控线布放95%

10、弱电机房的电源线(强电井--弱电机房)布放100%

11、五方对讲线(电梯机房---消防值班室)布放95%

水电安装工程:

雨水管道安装完成100%;供暖管道主管、支管安装完成80%;给水管道安装完成100%;压力废水安装完成50%。

南楼:雨水安装完成100%;冷凝水安装完成100%;线盒安装完成100%;户内配电箱底盒安装完成100%;穿线100%;桥架支架安装完成100%(3-5层)

北楼:冷凝水安装完成100%;线盒安装完成100%;户内配电箱底盒安装完成100%;穿线100%(1、3、4、5层);桥架支架安装完成100%(3-5层)

室外管网工程

雨水完成70%;污水完成75%;截水沟完成70%;预制盖板完成90%。

仪器科学大楼:

一层:内墙刮白完成100%;地面混凝土工程完成100%;卫生间贴瓷砖完成100%;窗框安装完成100%;玻璃安装完成20%;

二层:内墙刮白完成100%;内墙乳胶漆喷涂完成外墙工程完成80%;外墙工程完成90%;地面混凝土工程完成100%;卫生间贴瓷砖完成100%;吊顶完成90%;窗框安装完成100%;玻璃安装完成40%;

三层:内墙刮白完成100%;内墙乳胶漆喷涂完成外墙工程完成80%;外墙工程完成90%;地面混凝土工程完成100%;卫生间贴瓷砖完成100%;吊顶完成90%;窗框安装完成100%;玻璃安装完成80%;

四层:内墙刮白完成100%;内墙乳胶漆喷涂完成外墙工程完成80%;外墙工程完成90%;地面混凝土工程完成100%;地面自流平完成5%;卫生间贴瓷砖完成100%;吊顶完成90%;窗框安装完成100%;玻璃安装完成80%;

五层:内墙刮白完成100%;外墙工程完成90%;地面混凝土工程完成100%;卫生间贴瓷砖完成100%;吊顶完成10%;窗框安装完成100%;玻璃安装完成50%;

大屋面、小屋面细部构造完成100%。

安装工程:

消防管道完成98%;通风完成98%;采暖、给水、排水管道完成98%;卫生间排气管完成100%;卫生间洁具安装完成50%;采暖地暖安装完成100%、暖气片安装完成95%;通风待吊顶装风口。

电气工程:主体预埋管、二次配管、新增配管穿线、剔槽、照明穿线、水平桥架、竖向桥架、桥架支架、(除强电井、配电室、弱电井接配电箱的局部分支桥架未做)、桥架穿墙、楼板开洞、户内接地母线、等电位箱、明配入户管、避雷、引下线、户内照明配电箱安装完成。强电:桥架安装完成、灯具安装完成40%;弱电:穿线完成90%。

室内消防工程:防排烟系统、消火栓系统、喷淋系统消防电气分别完成98%。

室外工程:西段管网完成50%;东段、南段、西段进出户支管安装完成100%。

二、安全文明施工情况

1、仪器科学大楼楼层内配电箱未贴巡检记录;楼层内洞口临边防护不到位;楼内材料堆放区周边未放置灭火器材;生活区垃圾堆放过多未及时清理。

2、新能源化工研究院南北楼楼层内部分位置临边防护不到位;南、北楼楼层内配电箱私拉乱接、未接地;南楼施工升降机防护架屋面未附墙;南、北楼楼梯及电梯井防护拆除未及时恢复;连廊伸缩缝位置未做防护;南、北楼吊篮安全绳及限位器未按规范要求进行固定;南、北楼操作架附墙松动;南、北楼楼层内消防器材缺少,室外材料堆放区域消防器材缺少。

3、施工现场部分施工人员未佩戴安全帽。

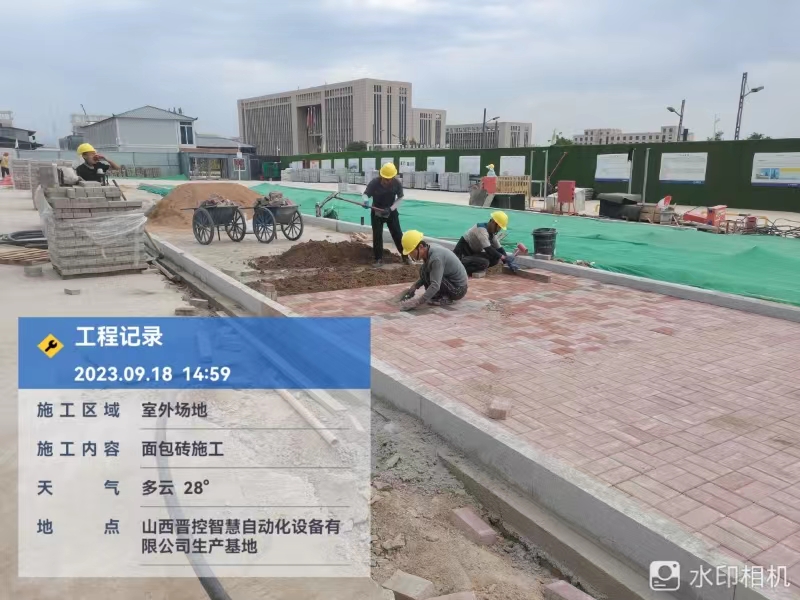

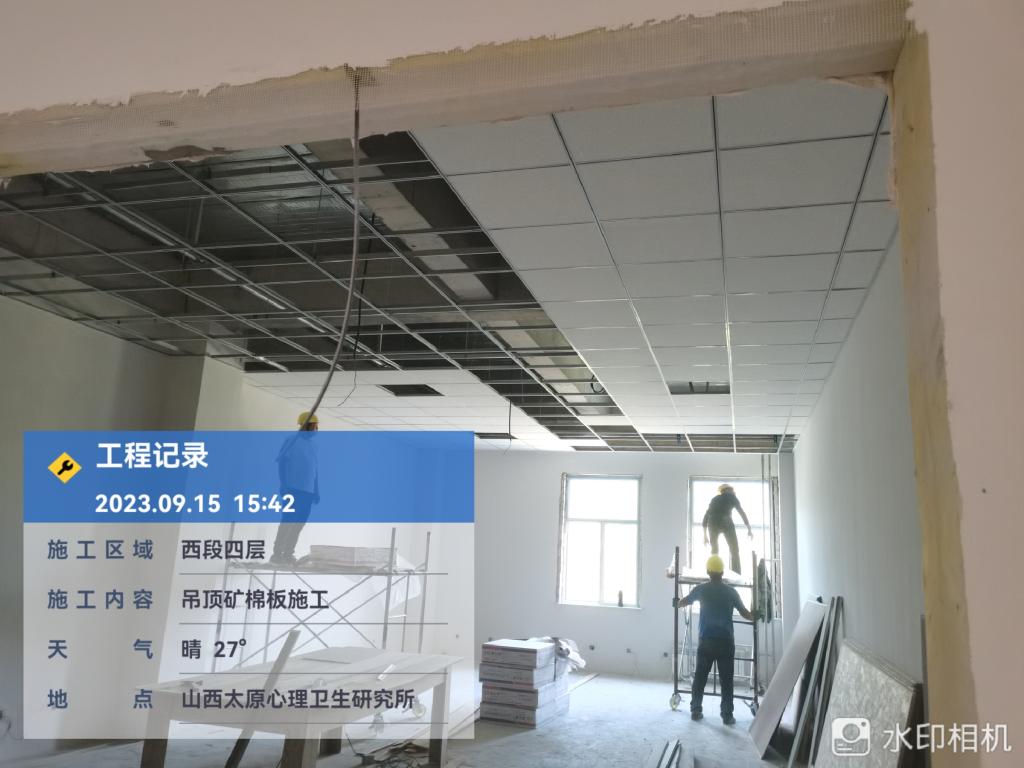

三、现场图片


关闭窗口
版权所有:中北大学基本建设处 地址:山西省太原市学院路3号 邮政编码:030051
非经营性互联网信息服务审批号 (晋)ICP备05000467号 晋公网安备 14010002001550号
