仪器科学大楼、新能源化工研究院10月月报
一、本月项目工作进展

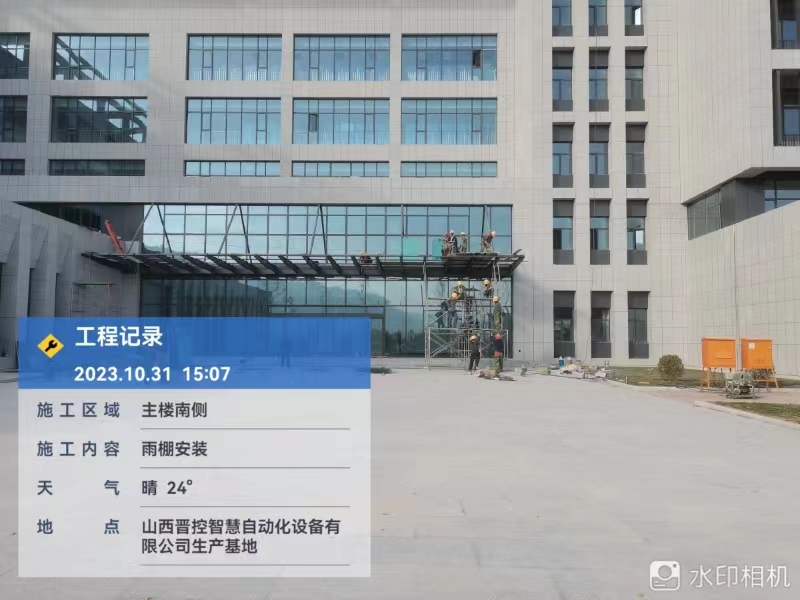

新能源化工研究院:
南楼:

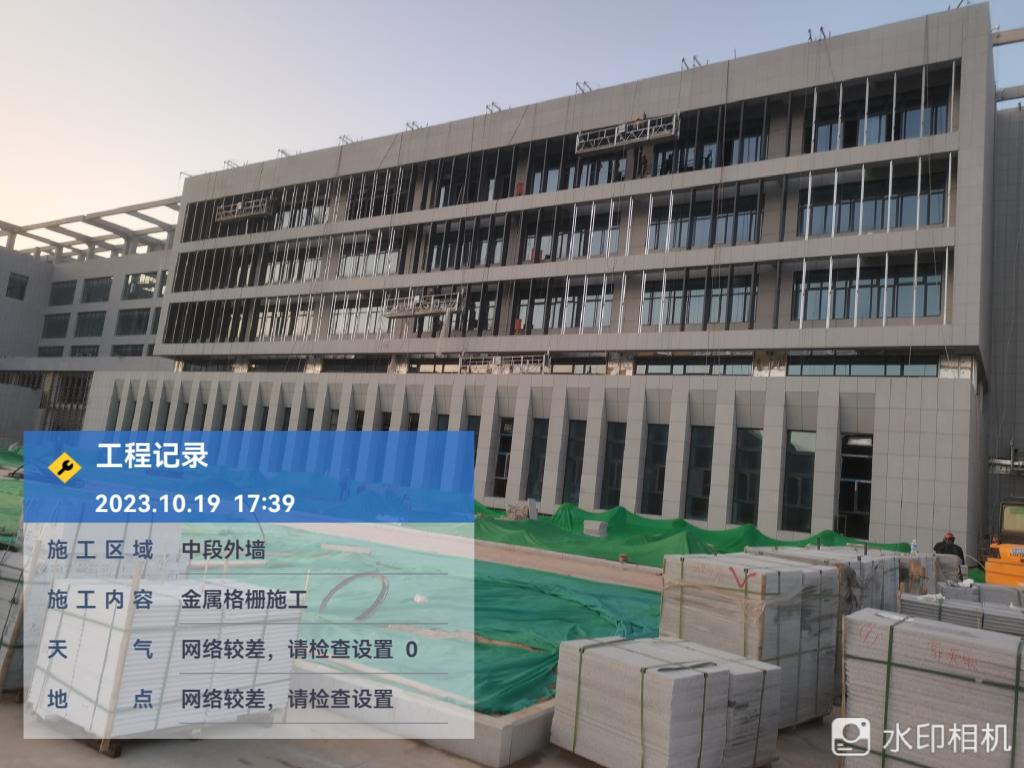

一层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成100%;室内贴砖墙面美缝完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);吊顶吊杆安装100%;窗帘盒安装100%;外墙工程完成100%;空调防护栏杆完成90%;门厅玻璃幕墙完成100%;防火门、教研室、办公室套装门安装完成100%。
二层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成100%;室内地面贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂100%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成100%;空调防护栏杆完成90%;防火门、教研室、办公室套装门安装完成100%。
三层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成100%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂100%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成100%;空调防护栏杆完成90%;防火门、教研室、办公室套装门安装完成100%。
四层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成95%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂100%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成100%;空调防护栏杆完成90%;防火门、教研室、办公室套装门安装完成100%;实验室木门安装完成100%。
五层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成85%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成100%;空调防护栏杆完成90%;防火门、教研室、办公室套装门安装完成100%;实验室木门安装完成100%。
屋面细部构造完成100%;露台及屋面玻璃栏杆立柱及扶手完成100%;电梯前室干挂完成100%,
北楼:
一层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成100%;室内贴砖墙面美缝完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂20%;吊顶吊杆安装100%;窗帘盒安装100%;外墙工程完成95%;空调防护栏杆完成90%;门厅玻璃幕墙完成100%;
二层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成100%;室内地面贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂20%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成95%;空调防护栏杆完成90%;
三层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成100%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂20%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成95%;空调防护栏杆完成90%;
四层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成95%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂20%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成95%;空调防护栏杆完成90%;
五层:室内抹灰收口完成100%;环氧自流平地面工程完成90%;室内贴砖完成85%;室内贴砖墙面美缝完成100%;踢脚线铺贴完成100%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;内墙腻子刮白完成100%(第二遍);乳胶漆喷涂20%;吊顶吊杆安装100%;窗帘盒安装100%;天花板安装完成100%;外墙工程完成95%;空调防护栏杆完成90%;
屋面细部构造完成100%;露台及屋面玻璃栏杆立柱及扶手完成100%;电梯前室干挂完成100%,屋面细部构造完成100%。
连廊外墙石材完成100%;内墙抹灰完成100%;屋面细部构造完成90%;窗框安装完成97%;断桥铝窗、玻璃安装97%;包副框完成97%;吊顶吊杆安装100%;天花板安装70%;腻子刮白完成100%;地库地面完成100%,墙、柱、顶石膏抹灰完成100%。
消防工程
1、南楼和北楼1-5层消火栓立管、环管、支管以及消火栓箱安装完成100%;
2、南楼和北楼报警系统、应急照明穿线完成100%;报警设备安装50%。
3、南楼和北楼1-5层、地下室排烟风管安装完成100%;
4、隔震层喷淋主管和消火栓主管安装完成100%;
5、隔震层报警系统、应急照明穿线完成100%;
6、地下室喷淋主管和消火栓主管完成1000%;
7、水泵房完成90%。
8、风管保温完成100%
9、水箱间设备已到场,准备开始安装。
10、南北楼一层到五层喷淋短立管及喷头安装完成80%。
11、地下室消火栓管道打压完成。
12、南楼三层房间内喷淋短立管和喷头安装完成,五层房间内喷淋短立管及喷头安装完成80%。
安装工程
抗震支架100%;电缆敷设80%;雨水管道安装完成100%;供暖管道主管、支管安装完成100%;给水管道安装完成100%;压力废水安装完成50%。
仪器科学大楼:
一层:内墙乳胶漆喷涂100%;外墙工程完成100%;窗框安装完成100%;玻璃安装完成100%;踢脚线安装完成100%;卫生间贴瓷砖完成100%;吊顶完成100%;天花板安装完成100%;自流平地面工程完成80%。卫生间隔断安装完成100%;门安装完成100%。
二层:内墙乳胶漆喷涂100%;外墙工程完成100%;窗框安装完成100%;玻璃安装完成100%;踢脚线安装完成100%;卫生间贴瓷砖完成100%;吊顶完成100%;天花板安装完成100%;自流平地面工程完成80%;卫生间隔断安装完成100%;门安装完成100%。
三层:内墙乳胶漆喷涂100%;外墙工程完成100%;踢脚线安装完成80%;卫生间贴瓷砖完成100%;吊顶完成80%;天花板安装完成80%;自流平地面工程完成100%;卫生间隔断安装完成100%。
四层:内墙乳胶漆喷涂100%;外墙工程完成100%;窗框安装完成100%;玻璃安装完成100%;踢脚线安装完成100%;卫生间贴瓷砖完成100%;吊顶完成80%;天花板安装完成80%;自流平地面工程完成100%;卫生间隔断安装完成100%;门安装完成100%。
五层:内墙乳胶漆喷涂100%;外墙工程完成100%;窗框安装完成100%;玻璃安装完成100%;踢脚线安装完成100%;卫生间贴瓷砖完成100%;吊顶完成100%;天花板安装完成100%;自流平地面工程完成80%;卫生间隔断安装完成100%;门安装完成100%。

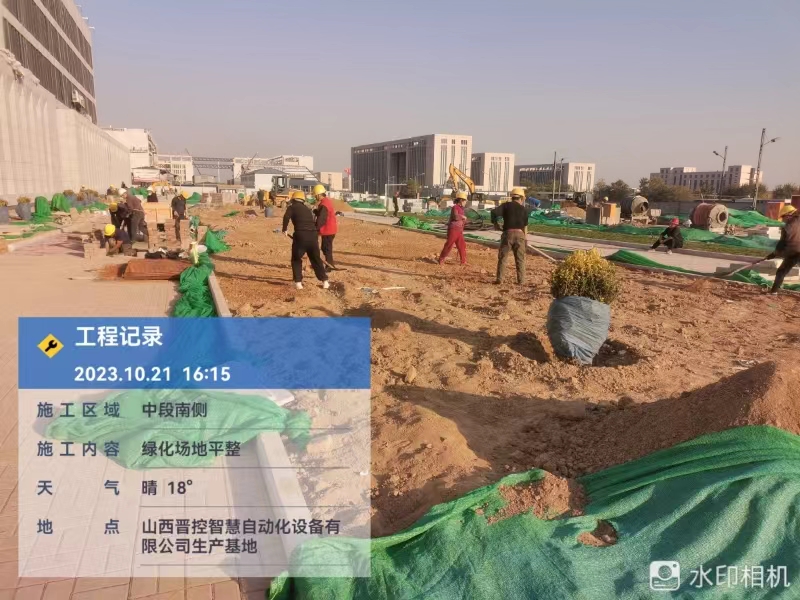

室外工程:道路完成60%,绿化完成50%。
安装工程:
消防管道完成98%;通风完成98%;采暖、给水、排水管道完成98%;卫生间排气管完成100%;卫生间洁具安装完成90%;采暖:地暖安装完成100%、暖气片安装完成98%;通风:待吊顶装风口。强弱电主体预埋管、二次配管、新增配管穿线、剔槽、照明穿线、水平桥架、竖向桥架、桥架支架、(除强电井、配电室、弱电井接配电箱的局部分支桥架未做)、桥架穿墙、楼板开洞、户内接地母线、等电位箱、明配入户管、避雷、引下线、户内照明配电箱安装完成。强电:桥架安装完成、灯具安装完成90%;弱电:穿线完成100%。
室内消防工程:防排烟系统、消火栓系统、喷淋系统消防电气分别完成98%。
室外工程:西段管网完成90%;路灯安装完成50%。
二、安全文明施工情况
1、新能源化工研究院南北楼楼层内部分位置临边防护不到位;南、北楼楼层内用电线路混乱,接地线脱落;个别工人高空作业未使用安全带;南、北楼操作架附墙拆除后未及时进行恢复。
2、仪器科学大楼吊篮无人使用时未进行落地处理。
3、施工现场部分施工人员未佩戴安全帽。
