兵器教学陈列馆及软件实验大楼工程2023年度工程进展总结
一、工程概况
中北大学兵器教学陈列馆,总面积34000㎡,地上5层,地上五层为陈列馆大楼工作室;地下1层,地下一层为车库和设备用房;地上建筑面积27400㎡,地下建筑面积5600㎡,东大门及附属设施1000㎡;中北大学软件实验大楼,总建筑面积22000㎡,地上5层,地下1层,地上建筑面积18300㎡,地下建筑面积3700㎡,
本工程主要包括兵器教学陈列馆A、B、C楼和软件实验大楼地下车库和设备用房等部分相关配套设施。该工程采用钢筋混凝土框架结构,主体结构为地下一层、地上五层。
工程于2022年06月开工,目前已经完成了主体结构施工和室内、室外装饰、装修工作,即将进行竣工验收。
二、2023年度工程形象进度
兵器A馆:
室内装饰装修:地板铺设完成100%;顶部装饰完成100%;墙面粉刷完成100%。外墙装饰装修:玻璃幕墙完成100%;干挂石材工程完成100%;铝板幕墙工程完成100%;
兵器B馆:
室内装饰装修:地板铺设完成100%;顶部装饰完成100%;墙面粉刷完成100%。外墙装饰装修:玻璃幕墙完成100%;干挂石材工程完成100%;铝板幕墙工程完成100%;
兵器C馆:
室内装饰装修:地板铺设完成100%;顶部装饰完成100%;墙面粉刷完成100%。外墙装饰装修:玻璃幕墙完成100%;铝板幕墙工程完成100%;内装完成100%
东大门B主体结构工程完成;外墙干挂石材完成100%;玻璃幕墙完成100%。
东大门A主体结构工程完成;外墙干挂石材完成100%;玻璃幕墙完成100%。
安装工程:管道:A、B、C消防管道完成100%;通风完成100%;采暖、给水、排水管道完成100%;卫生间排气管完成100%;卫生间洁具安装100%;采暖: 暖气片安装100%。
室内消防工程:防排烟系统、消火栓系统、喷淋系统消防电气分别完成100%。
室外工程:污水系统、雨水系统、给水系统、消防及喷淋系统供暖系统均完成100%。室外道路;路牙石铺设完成95%;人行道面包砖铺设施工完成90%
软件实验大楼室内、外墙装饰装修工程;室外施工工程:
室内装饰装修:地板铺设完成100%;顶部装饰完成100%;墙面粉刷完成100%。外墙装饰装修:玻璃幕墙完成100%;干挂石材工程完成100%;铝板幕墙工程完成100%;
安装工程:
管道:软件实验大楼消防管道完成100%;通风完成100%;采暖、给水、排水管道完成100%;卫生间排气管完成100%。卫生间洁具安装100%。采暖: 暖气片安装100%。
室内消防工程:防排烟系统、消火栓系统、喷淋系统消防电气分别完成100%。
室外工程:污水系统、雨水系统、给水系统、消防及喷淋系统供暖系统均完成95%。室外道路;路牙石铺设完成90%;人行道面包砖铺设施工完成90%

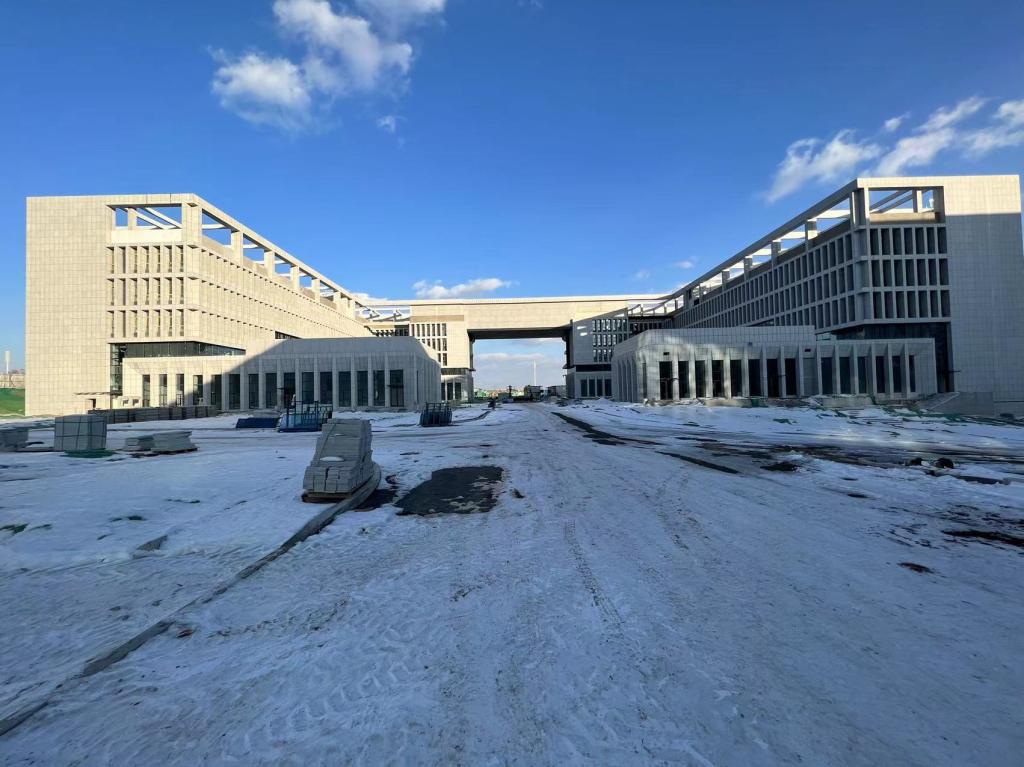

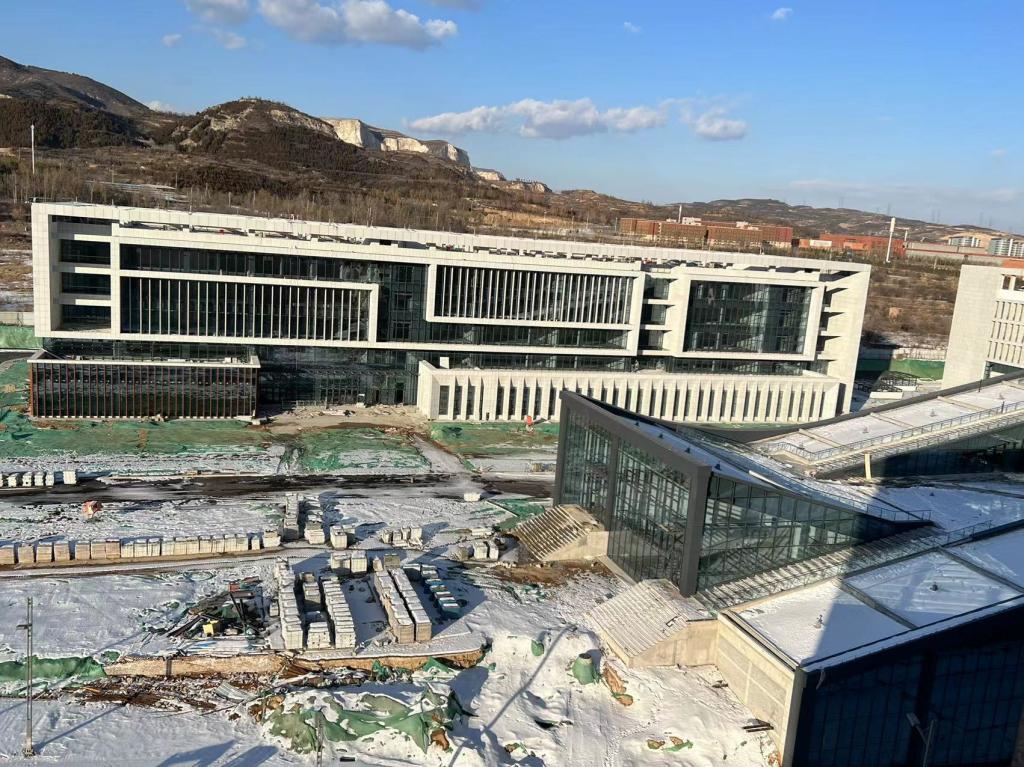

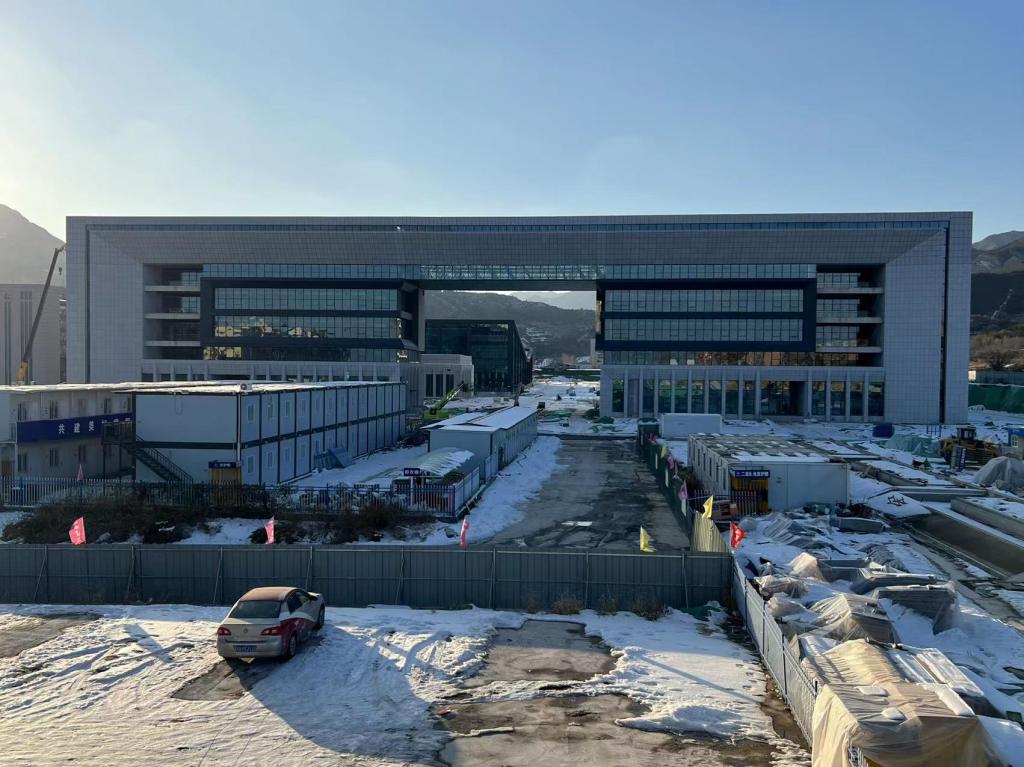

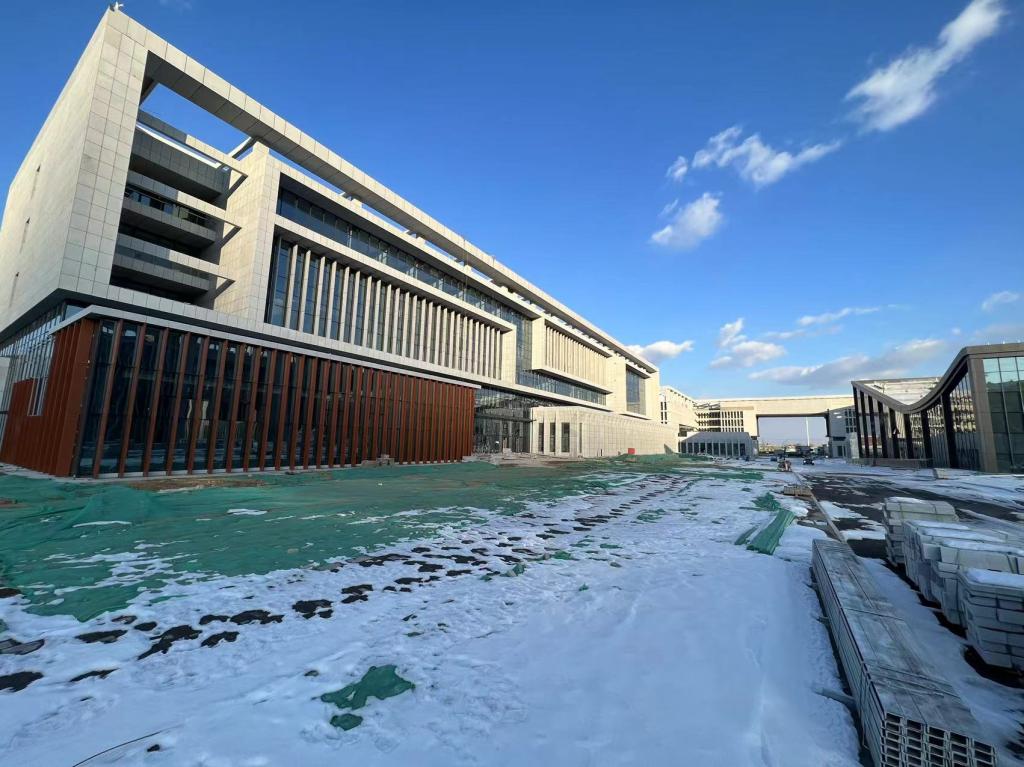

三、现场图片
