仪器科学大楼新能源化工研究院建设项目2023年度工程进展总结
2024年01月08日   审核人:   (点击: )

仪器科学大楼新能源化工研究院建设项目2023年度工程进展总结

一、工程概况

中北大学仪器科学大楼、新能源化工研究院建设项目,总建筑面积约52000㎡,其中仪器科学大楼总建筑面积29998.13㎡,建筑高度28.7m,地上5层、局部地下1层,框架结构,主要功能为实验室、研讨室、展厅、研究生用房等;新能源化工研究院建筑面积21922.84㎡,建筑高度23.85m,地上五层、局部地下1层,框架结构,主要功能为实验室、研讨室及教师工作室;地下一层,为设备用房及地下停车库。

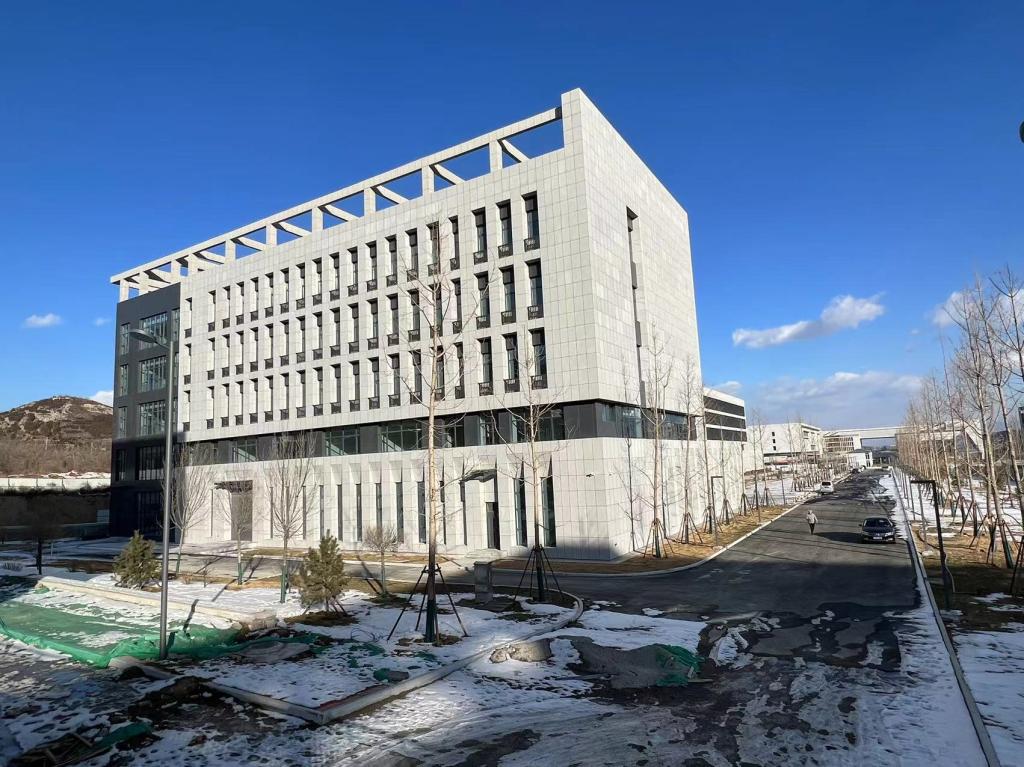

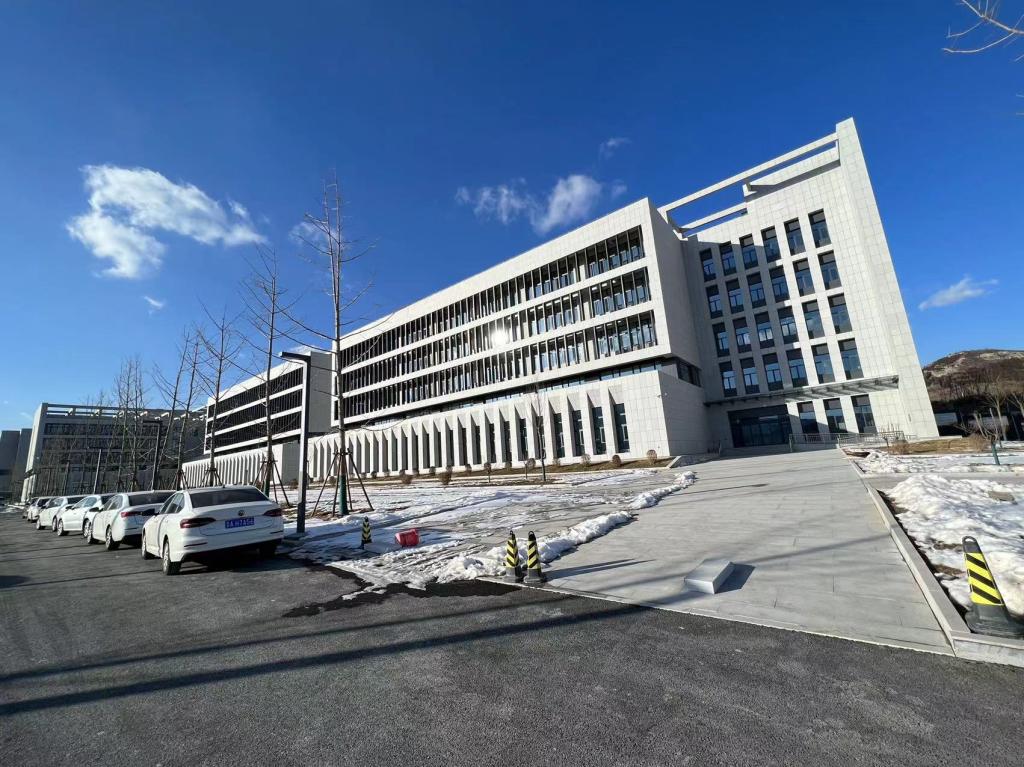

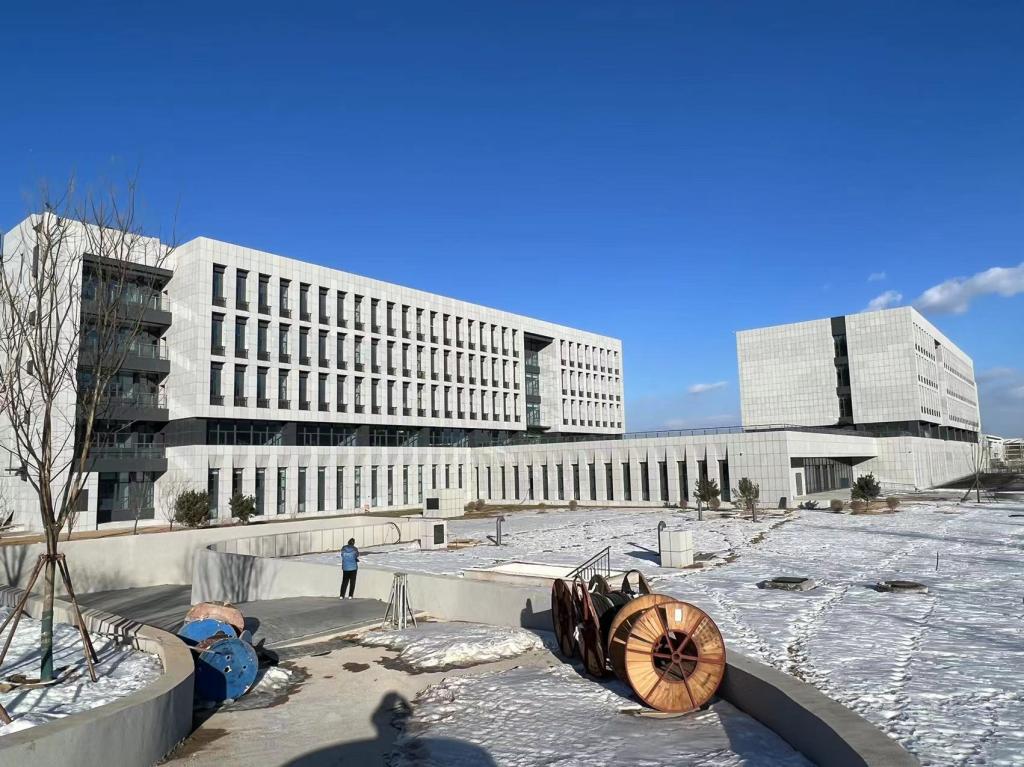

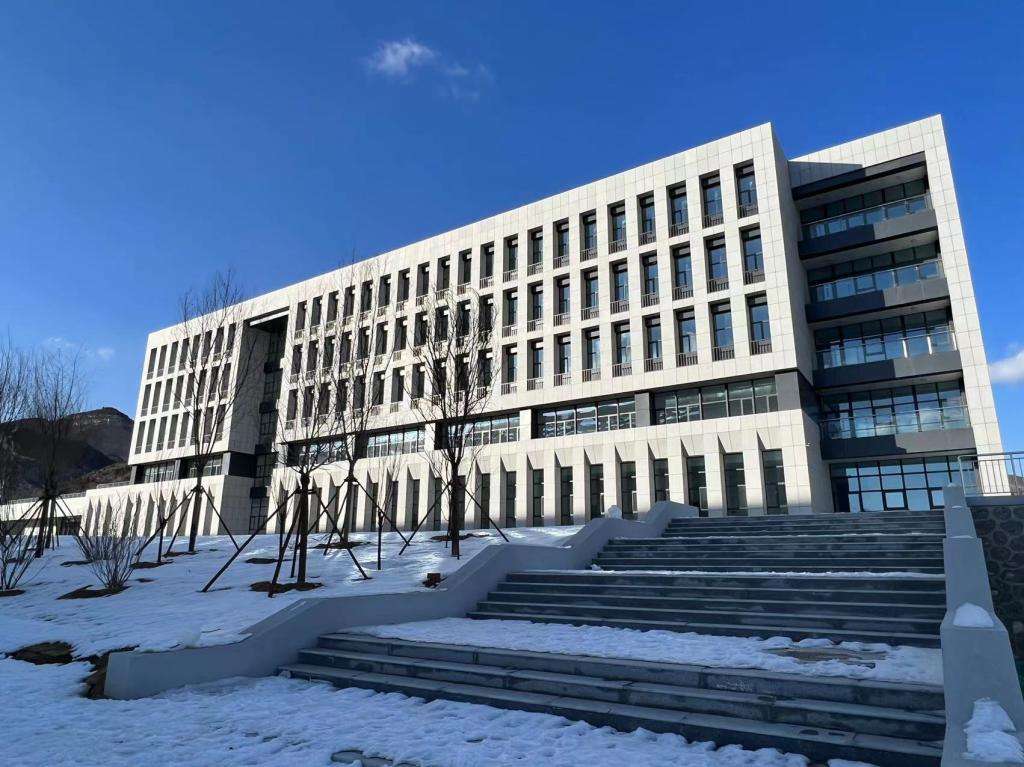

工程于2022年3月开工,目前已经全部完工,即将进行竣工验收。

二、2023年工程形象进度

本工程2023年2月15日正式开始恢复施工,主要完成工作内容为:

仪器科学大楼:

土建工程:1-5层室内ALC板安装工程,1-5层室内抹灰及乳胶漆喷涂工程,1-5层环氧自流平地面,1-5层卫生间贴砖地面墙面及墙面美缝工程;1-5层踢脚线安装工程;1-5层门窗工程;1-5层外墙石材幕墙及玻璃幕墙安装,1-5层吊顶及窗帘盒安装工程;1-5层屋面及空调防护栏杆安装工程,屋面花架及机房外墙及1层顶板仿石漆喷涂工程等;

安装工程:完成室内防排烟系统、消火栓系统、喷淋系统等所有的消防工程;完成了所有的给排水、通风及采暖管道工程、卫生间排气管工程;卫生间洁具安装工程;暖气片安装工程;完成所有弱电系统的综合布线工程及变配电气工程;电梯安装全部完成。

新能源化工研究院:

土建工程:连廊一层主体结构,屋面机房主体结构,南楼、北楼1-5层、连廊1层及地下室1层、机房二次结构砌筑,南楼、北楼1-5层、连廊1层及地下室1层、机房抹灰及乳胶漆喷涂工程,南楼、北楼1-5层环氧自流平地面、贴砖地面墙面工程;地下室地面地坪漆工程,连廊1层地面贴砖工程,卫生间1-5层地面墙面贴砖美缝工程,南楼、北楼1-5层、连廊1层踢脚线安装工程;南楼、北楼1-5层、连廊1层门窗工程;南楼、北楼1-5层、连廊1层外墙石材幕墙及玻璃幕墙安装工程,地下车库外墙及机房外墙仿石漆喷涂工程,南楼、北楼1-5层、连廊1层吊顶及窗帘盒安装工程;南楼、北楼1-5层、连廊1层屋面及空调防护栏杆安装工程等;

安装工程:完成南楼、北楼1-5层、连廊1层及地下室1层所有室内防排烟系统、消火栓系统、喷淋系统等所有的消防工程;完成了所有的给排水、通风及采暖管道工程、卫生间排气管工程;卫生间洁具安装工程;暖气片安装工程;完成弱电系统的综合布线工程及变配电气工程;电梯安装全部完成。

室外工程:

完成该项目所有的室外给排水系统、雨水系统、消防系统、供暖系统等管网工程;完成了所有路牙石铺装、沥青路面等道路工程;完成了园林绿化工程(除北侧道路与绿化甩项外)等工程。
