半导体和能源宇航学院楼7月进度月报
一、本月项目工作进展
1.半导体学院及研究院楼:
1-16/A-M轴一层、柱、梁、板,混凝土浇筑完成。
1-16/A-M轴二层、柱、梁、板,混凝土浇筑完成。
1-16/A-M轴三层、柱、梁、板,混凝土浇筑完成。
8-16轴四层顶板钢筋绑扎完成,准备浇筑混凝土。
1-7、G-M轴四层顶板钢筋绑扎。
2.能源宇航学院楼:
1-10/F-L轴(主楼)二层、柱、梁、板,混凝土浇筑完成。
1-10/F-L轴(主楼)三层、柱、梁、板,混凝土浇筑完成。
1-10/F-L轴(主楼)四层、柱、梁、板,混凝土浇筑完成。
1-10/F-L轴(主楼)五层顶板钢筋绑扎。
A-E/1-6轴(裙楼),地下一层墙、柱、梁、板混凝土浇筑完成。
A-E/1-6轴(裙楼),隔震层,隔震支座安装完成,顶板模板安装完成。
A-E/7-10轴(裙楼),工程桩静载检测完成,桩间土开挖完成,暂停施工。
二、安全文明施工情况
1.外防护脚手架堆放模板、木方,存在安全隐患。
2.外防护脚手架底部局部采用木方、模板代替脚手板,存在安全隐患。
3.零星材料随意堆放,未及时归置,木工废料池,四周破损严重,存在安全隐患。
4.能源宇航学院E-F轴东北角,土方开挖工序错误,施工现场未设置安全警戒区域。基坑支护未同步进行,存在重大安全隐患。
5.塔吊吊运料斗时,单股钢丝绳起吊,存在安全隐患。
6.外脚手架操作工,高空作业,未系安全带,存在安全隐患。
7.作业面临边、洞口防护滞后,存在安全隐患。
8.外脚手架与作业面存在间隙,未按要求设置软、硬防护,跃层脚手架临边防护缺失;外防护架作业层水平防护未随层设置;外防护架水平未按要求设置硬防护,存在安全隐患。
9.塔吊防攀爬安全门未及时关闭上锁,存在安全隐患。
1)针对以上问题要求施工单位立即整改,提高警惕,认真落实安全责任,做好各项防范工作,最大限度避免和减少各类不利因素引发的安全事故,为完成生产任务和目标保驾护航。
2)夏季高温,施工高峰期,督促总承包单位做好消暑降温工作,常备中暑药品,合理安排作业时间,避免因高温中暑出现的安全隐患。
3)进入雨季施工,督促施工单位落实好防洪、防汛措施及物资配备等。
4)楼层越来越高,重点控制高处坠落、物体打击等事故发生。督促施工单位加强防范措施,我部将加大巡检力度,尽量第一时间排查现场存在隐患,并督促落实整改。要求施工单位组织相关技术交底、演练。

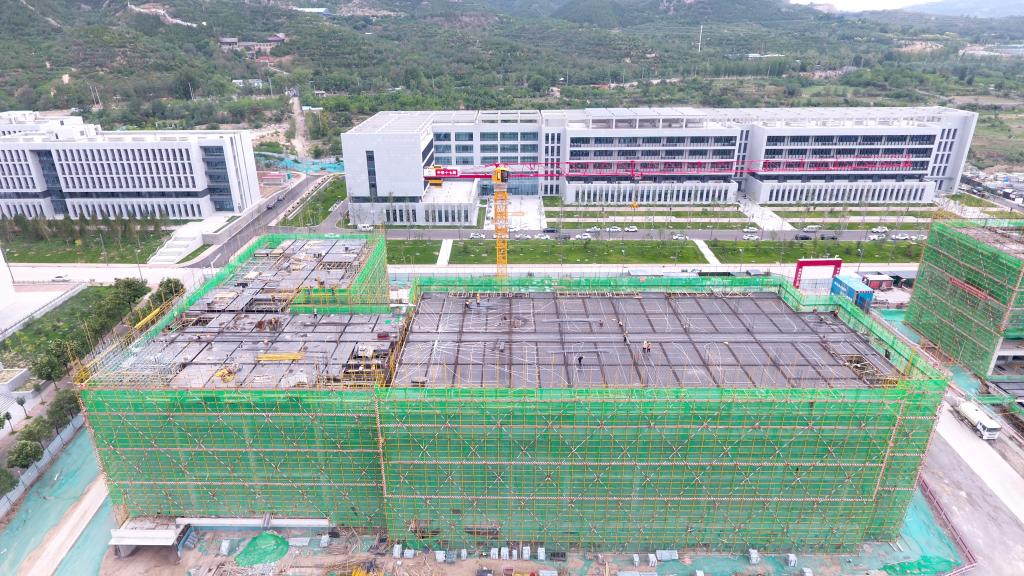

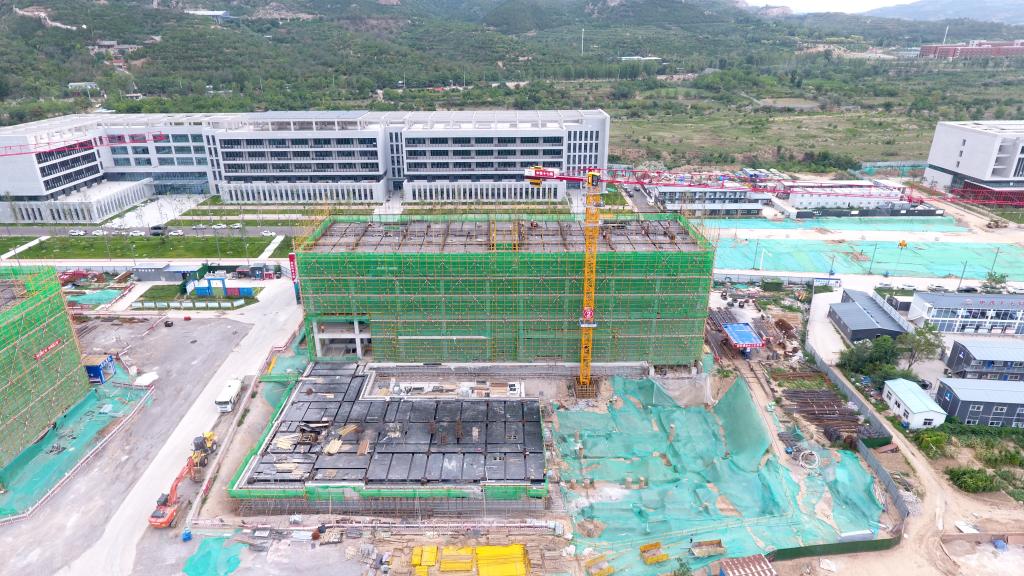

三、施工现场航拍图片
