半导体和能源宇航学院楼4月进度月报
2025年05月06日   审核人:   (点击: )

半导体和能源宇航学院楼4月进度月报

一、本月项目工作进展

1.半导体学院及研究院楼:

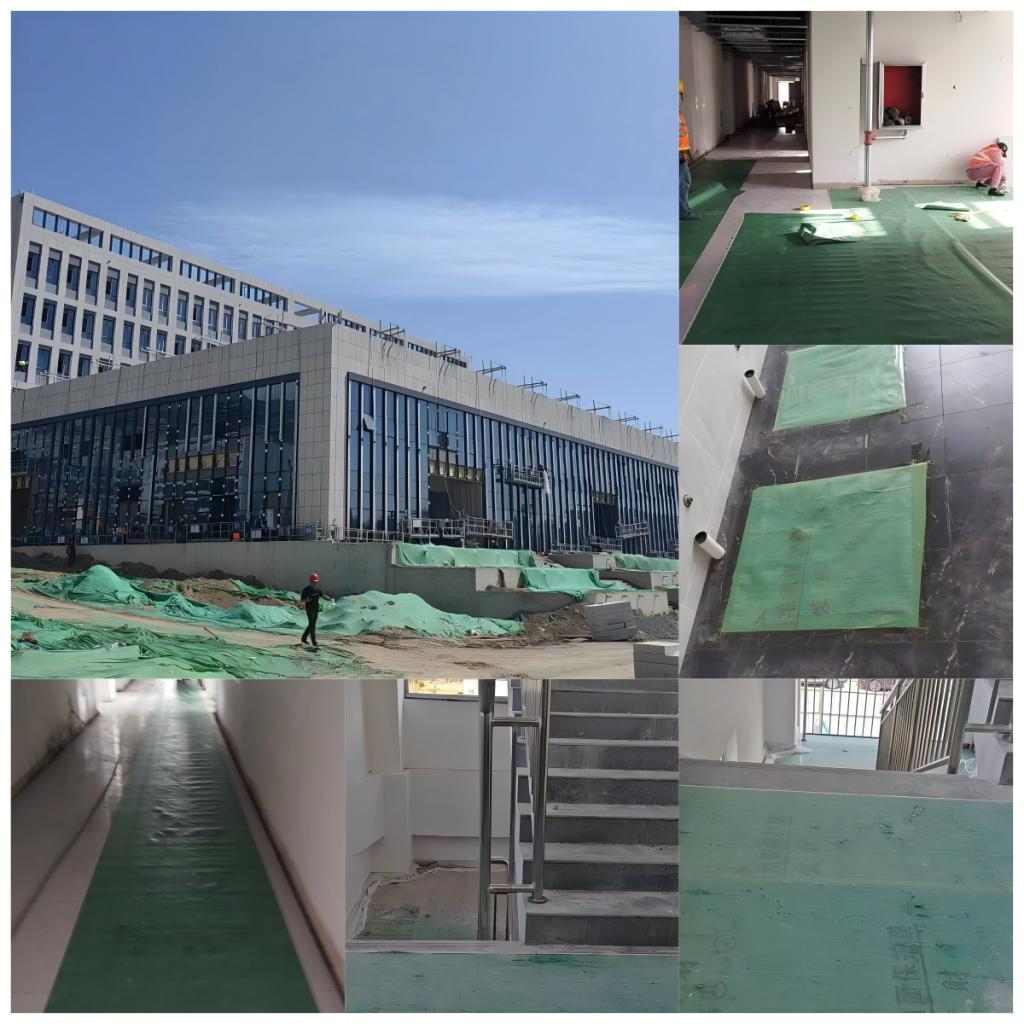

(1)内装工程:公区走廊地砖铺贴完成90%,一层石材开始施工,卫生间墙、地砖基本完成,二遍喷漆完成80%,卫生间铝扣板开始施工,楼梯间栏杆基本完成,走廊踢脚线完成,二遍腻子完成,打磨完成。

(2)外装班组:外装玻璃幕墙完成95%,真岩石完成97%。

(3)安装工程:出户管安装完成。

(4)消防工程:半导体地下部分穿线完成。

(5)弱电工程:半导体2-5层弱电箱安装终端盒熔接光纤。

(6)门窗班组:半导体窗扇已挂70%,玻璃已全部上楼。

2.能源宇航学院楼:

(1)内装工程:室内打磨开始,卫生间墙砖开始施工,窗边收口基本完成,电梯口石膏腻子完成,地面铺贴开始,裙楼屋内开始打磨。

(2)外装班组:外装玻璃幕墙完成95%,真岩石完成97%。

(3)安装工程:吊顶内电缆完成,出户管道完成,采暖立管安装完成50%。

(4)消防工程:能源楼喷淋打压完成,半导体地下部分穿线完成。

(5)弱电工程:无。

(6)门窗班组:能源楼窗扇已挂50%,窗扇玻璃到场。

3、室外工程:

半导体南侧大台阶铺装完成,南侧路沿石铺设完成80%,能源楼东侧路基平整完成,半导体西侧路基平整完成,能源楼北侧管线铺设完成,能源楼南侧台阶铺设完成,蓄水池收集井完成浇筑,导流墙完成砌筑完成,捡漏沟全部完成,入户支管完成,南侧线缆管铺设完成,南侧景观给水完成,南侧景观平整完成50%。

4、电梯工程:

能源楼电梯安装完成,半导体电梯安装完成80%

二、安全文明施工情况

1)绿网覆盖不到位,加强管理力度。

2)室外检查井个别未设置防护,存在安全隐患,

3)外装拆除架体的材料,堆放随意,存在安全隐患。

4)半导体楼梯间临边防护拆除后,正式栏杆安装滞后,存在安全隐患。

5)半导体大堂暖气立管具备隐蔽条件,现场为明装,且未采取可靠固定措施,存在安全隐患。

6)室内装饰装修楼层间配电箱未上锁,重复接地缺失。

7)楼层间、屋面个别临边防护缺失。

8)施工吊篮擅自移位,未经报验,私自使用,部分安全锁过期,未复检,存在重大安全隐患。

9)轮式移动脚手架未经验收,擅自使用存在安全隐患。

针对以上问题要求施工单位立即整改,提高警惕,认真落实安全责任,做好各项防范工作,最大限度避免和减少各类不利因素引发的安全事故。
