半导体和能源宇航学院楼5月进度月报
2025年06月04日   审核人:   (点击: )

半导体和能源宇航学院楼5月进度月报

一、本月项目工作进展

1.半导体学院及研究院楼:

(1)内装工程:户内、楼梯间地砖、石材铺贴完成,卫生间墙、地砖完成,喷漆完成,卫生间铝扣板吊顶完成,楼梯间栏杆完成,踢脚线完成,矿棉板吊顶完成80%,伸缩缝完成。

(2)外墙工程:玻璃幕墙完成,真岩石完成97%,真石漆完成90%。

(3)安装工程:采暖系统打压完成,层间配电柜安装完成,户内配电箱压线完成80%,户内开关插座、灯具安装完成70%。

(4)消防工程:消火栓箱完成、手动按钮完成,穿线完成,挡烟垂壁完成,烟感金属套管安装完成。

(5)弱电工程:楼层弱电间配电柜、终端盒熔接光纤安装完成。

(6)门窗班组:窗框、窗扇已挂99%。

2、能源宇航学院

(1)内装工程:户内墙面喷漆完成,卫生间墙、地砖完成,窗台板安装完成,楼梯间石材铺贴完成,楼梯间栏杆安装完成,走廊地砖铺贴完成80%,楼梯间包封完成。

(2)外墙工程:仿石材岩板安装完成,真石漆完成95%。,幕墙开启扇完成95%。

(3)安装工程:采暖立管、暖气片安装完成80%,楼层间配电柜安装完成,功能实验室桥架完成,穿线完成。

(4)消防工程:地下室烟感探测器,消火栓按钮,手动报警按钮,声光报警器,端子箱,温感探测器安装完成,户内喷淋安装完成。

(5)弱电工程:楼层弱电间配电柜、终端盒熔接光纤开始安装。

(6)门窗工程:能源楼窗框、窗扇完成。

3、室外工程

内部道路,一层水稳铺设完成90%、雨水收集口完成95%、路沿石铺设完成30%,铺装垫层完成85%,出入口台阶全部完成,挡墙真石漆找平完成、隔震沟盖板完成,透水混凝土浇筑完成。

4、电梯工程

半导体、能源宇航学院正式电梯安装完成,特检所检查完成。

二、安全文明施工情况

1)屋面电梯机房门未安装,机房内设备已经开始运转,存在安全隐患。

2)室外井口个别防护缺失,存在安全隐患。

3)高处作业人员未佩戴安全带。

4)屋面施工吊篮专用配电箱,私拉乱接,存在安全隐患。

5)个别施工吊篮,无人作业,未落地。

6)能源楼楼梯间防护栏杆安装滞后,存在安全隐患。

7)能源楼户内配电箱未上锁、电线拖地,存在安全隐患。

8)室外作业人员未佩戴安全帽。

针对以上问题要求施工单位立即整改,提高警惕,认真落实安全责任,做好各项防范工作,最大限度避免和减少各类不利因素引发的安全事故。

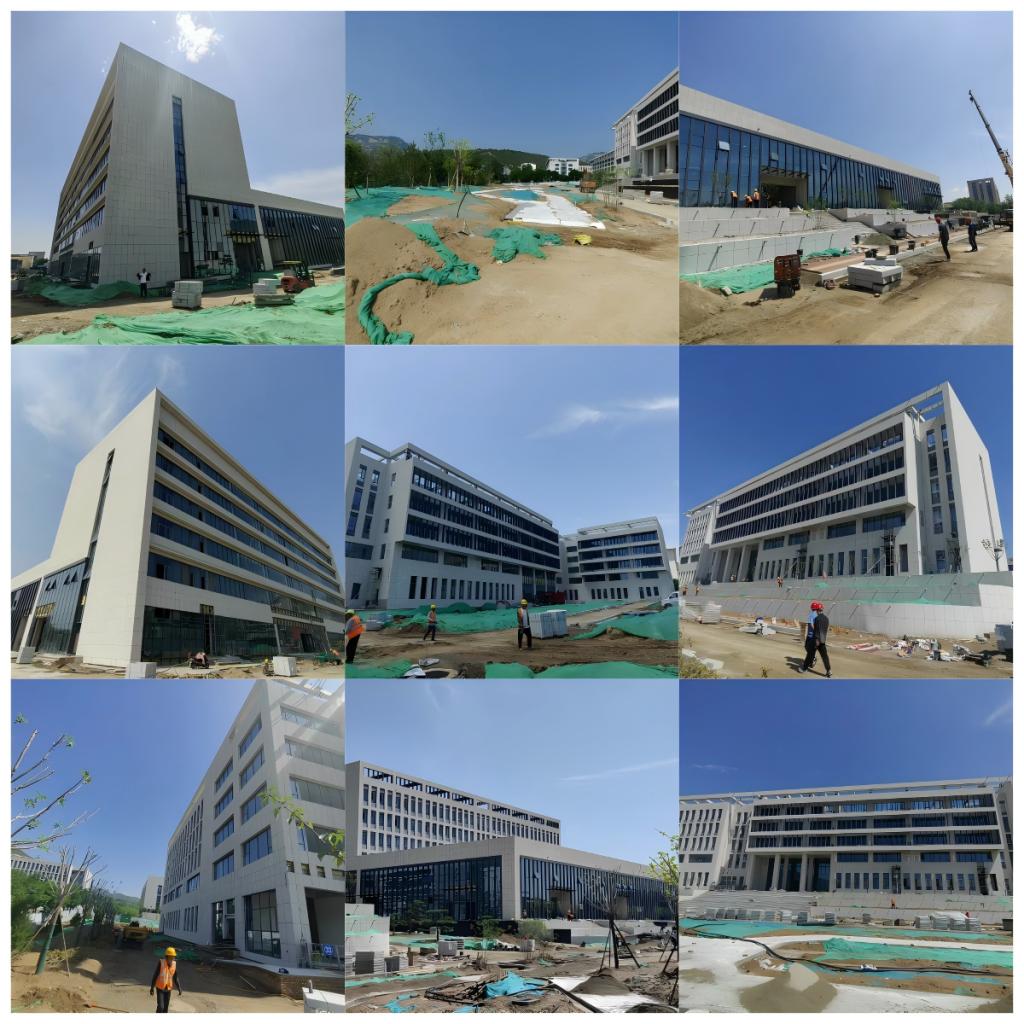

三、施工现场图片
