新北区学生宿舍建设项目4月形象进度月报
一、本月项目工作进展
1、9#楼四层内架搭设,顶板铺设;
2、10#楼六层顶板混凝土浇筑,机房层墙柱钢筋绑扎,一层砌体结构及ALC隔墙板施工;
3、13#楼东侧四层内架搭设,顶板铺设,西侧内架搭设,顶板铺设;
4、14#楼东侧四层内架搭设,顶板铺设,西侧四层内架搭设,顶板铺设;
5、15#楼东侧六层内架搭设,顶板铺设,顶板钢筋绑扎,顶板混凝土浇筑,西侧区域六层内架搭设,顶板铺设,叠合板吊装,顶板钢筋绑扎,顶板混凝土浇筑;一层砌体结构及ALC隔墙板施工。
二、安全文明施工
1、临时设施
办公区和生活区位于施工场地东地块东南角,使用集装箱模块房建造,墙板门燃烧性能等级为A级(岩棉),吊顶采用矿棉吸音板吊顶和防火等级为A级的防火石膏板,装合格的、质量过关的漏电保护开关和短路、过载保护开关(房门外右侧与门框同高)。食堂、会议室等人员集中场所,门开启方向向外开
2、基坑临边防护
基坑临边支护采定型式网片+混凝土挡墙基础(采用原挡水墙),上部将喷淋固定,保证将喷淋湿法作业并抑制扬尘。
3、大门
采用公司统一标准进行安装。
4、围挡
采用混凝土基础+轻钢龙骨+铁皮封堵+喷淋,内侧安装消防主管。
5、现场裸土苫盖
对现场土方开挖地方进行混凝土护坡面层+绿网苫盖。
6、项目部每日开展班前安全教育,确保安全班前会在现场安全管理过程中起着非常重要的作用,强化现场人员风险意识的作用,消除现场人员粗心大意的作用,保证现场作业活动的安全。

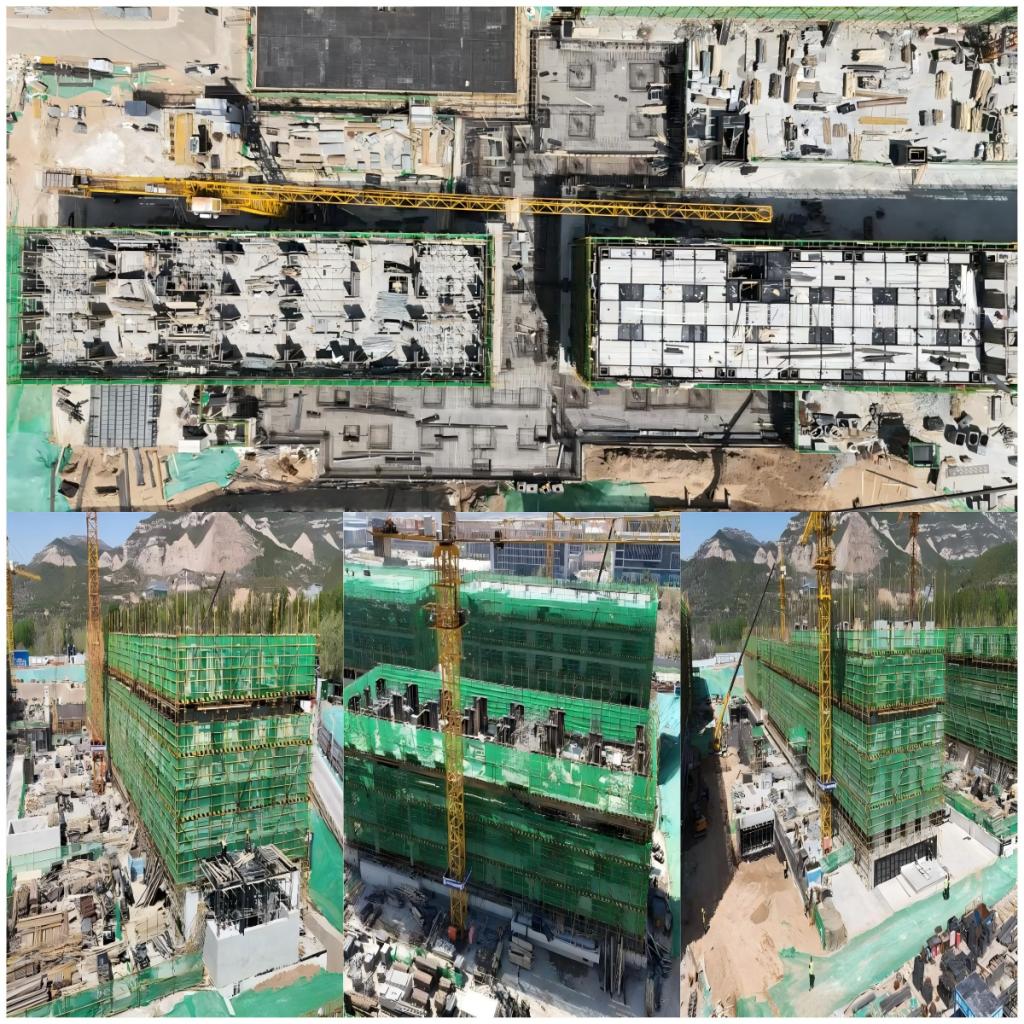

三、施工现场图片
