新北区学生宿舍建设项目5月形象进度月报

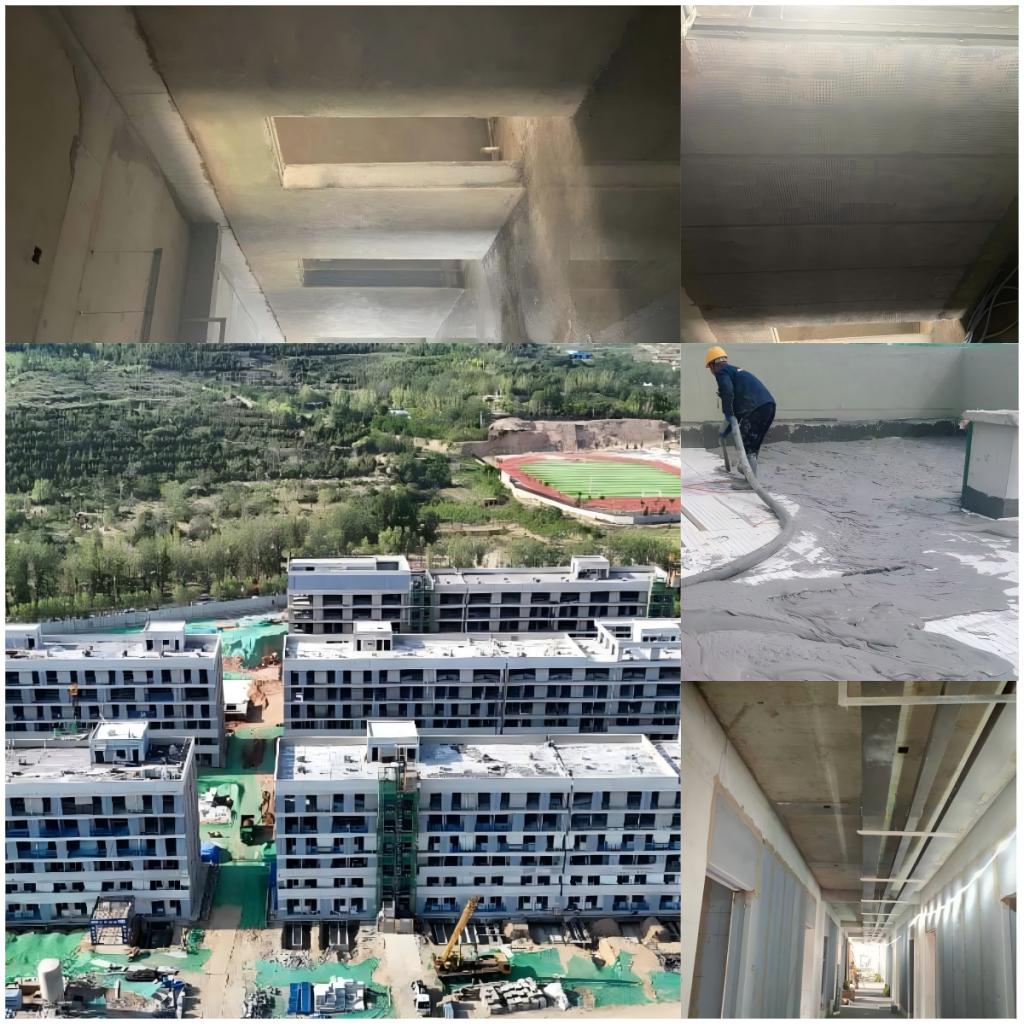

一、本月项目工作进展
1、9#楼一层、二层、三层室内装饰装修施工,四层到六层ALC板安装70%,屋面防水施工,排水管、给水支管、电气配管3层完成80%,4层完成20%;1层蹲便安装完成。
2、10#楼一层、二层、三层室内装饰装修施工,屋面施工完成,三层以下窗框安装完成,四层到六层ALC板安装80%,排水管、给水支管、电气配管3层完成30%;1层蹲便安装完成。
3、13#楼一层、二层、三层室内装饰装修施工,东单元屋面发泡混凝土浇注30%,屋面找坡层施工,三层以下窗框安装完成,四层到六层ALC板安装50%,排水管、给水支管、电气配管3层完成40%;1层蹲便安装完成;隔震层安装工程完成30%。
4、14#楼一层、二层、三层室内装饰装修施工,二层到六层AlC板各安装70%,二层西单元拍浆,屋面找平层完成。排水管、给水支管、电气配管4层完成20%;隔震层安装工程完成20%。
5、15#楼一层、二层、三层、四层室内装饰装修施工,5层ALC板完成50%,屋面西段防水完成,排水管、给水支管、电气配管5层完成20%;2层蹲便安装完成。
二、安全文明施工
1、安全防护
随着进度需要,项目对现场防护外架搭设开展教育培训,日常对施工中细部节点、外形观感进行重点把控,重点对“三宝、四口、五临边”危险性较大进行重点查验。
2、危大工程和超危工程日常巡查
项目对吊篮大面积进场安装前期准备、现场临时用电安全使用、各楼座对临时用电、临边高空作业的日常检查,过程消除安全隐患。
3、“六个百分百”
项目认真落实“六个百分百”,裸露土方进行全部苫盖,安排专人进行日常维修,确保符合要求。土方作业进行洒水湿润,保持湿法作业。
项目部每日开展班前安全教育,确保安全班前会在现场安全管理过程中起着非常重要的作用,强化现场人员风险意识的作用,消除现场人员粗心大意的作用,保证现场作业活动的安全。
